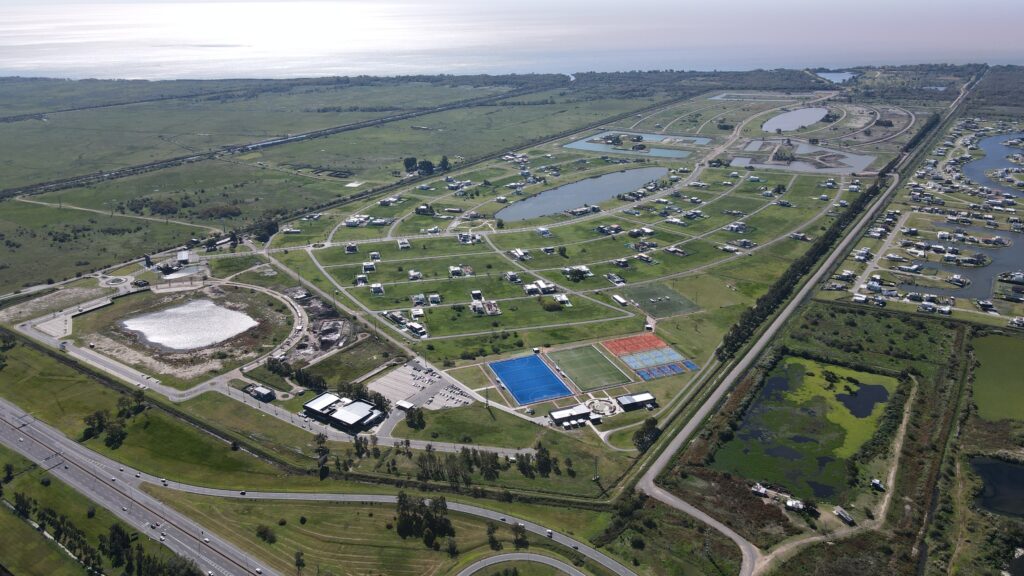

El desarrollo continúa a toda marcha y este mes de abril nos trae avances significativos en diversas etapas del proyecto. Desde infraestructura finalizada hasta nuevos inicios de obra, el progreso es palpable y la visión de este nuevo espacio urbano cobra cada vez más forma. Acompáñanos en este recorrido por los hitos alcanzados.
Etapa 1: ¡Infraestructura Completada!
Celebramos la finalización de la infraestructura en la Etapa 1. Este logro fundamental sienta las bases para el crecimiento y desarrollo de las siguientes etapas. Además, nos complace informar que ya contamos con más de 240 obras en construcción simultáneamente, lo que da cuenta del dinamismo y la magnitud de este proyecto.
Un punto destacado de esta etapa es la Plaza 1, que ya se encuentra en funcionamiento, ofreciendo un espacio de encuentro y disfrute para los futuros residentes y visitantes.
Etapa 2A: Un Impulso a la Conectividad y los Espacios Verdes
Esta etapa presenta avances notables en múltiples frentes:
- Obras viales: Con un 92% de avance, la red de circulación comienza a tomar forma, asegurando una conectividad fluida dentro del desarrollo.
- Obras eléctricas: ¡Alcanzamos el 100% de finalización! Un paso crucial para garantizar el suministro energético de la zona.
- Obras de instalaciones de agua, cloaca y riego: Con un 95% de progreso, los servicios esenciales están prácticamente listos.
- Obras de gas: El 80% de avance en la red de gas natural acerca la disponibilidad de este importante servicio.
- Inicio de Forestación: ¡La naturaleza comienza a integrarse al paisaje de Puerto Nizuc! Dimos inicio a la forestación, un componente clave para crear un entorno verde y sostenible.

Espejo de agua Kaan Norte:
- Los movimientos de suelos, reperfilamiento de lagunas y tablestacado están completados al 100%.
- Las obras eléctricas también han alcanzado el 100%.
- Las obras viales e instalaciones de agua, cloaca y riego presentan un 95% de avance.
- Las obras de gas se encuentran en un 90% de ejecución.
Espejo de Agua Kin Norte:
- Al igual que en Kaan Norte, los movimientos de suelos, reperfilamiento de lagunas y tablestacado están finalizados al 100%.
- Las obras eléctricas también están completas al 100%.
- Las obras viales e instalaciones de agua, cloaca y riego muestran un progreso del 95%.
- Las obras de gas natural alcanzan un 60% de avance.
Etapa 2B: Consolidando el Desarrollo
La Etapa 2B también muestra un ritmo constante de trabajo:
- Las obras viales, eléctricas y de instalaciones de agua, cloaca y riego se encuentran en un sólido 80% de avancecada una.
Espejo de agua Kin Sur:
- Los movimientos de suelos y la excavación del espejo de agua están avanzados en un 90%.
- Las obras viales e instalaciones de agua, cloaca y riego se sitúan en un 80% de ejecución.
- La instalación eléctrica también alcanza el 80%.

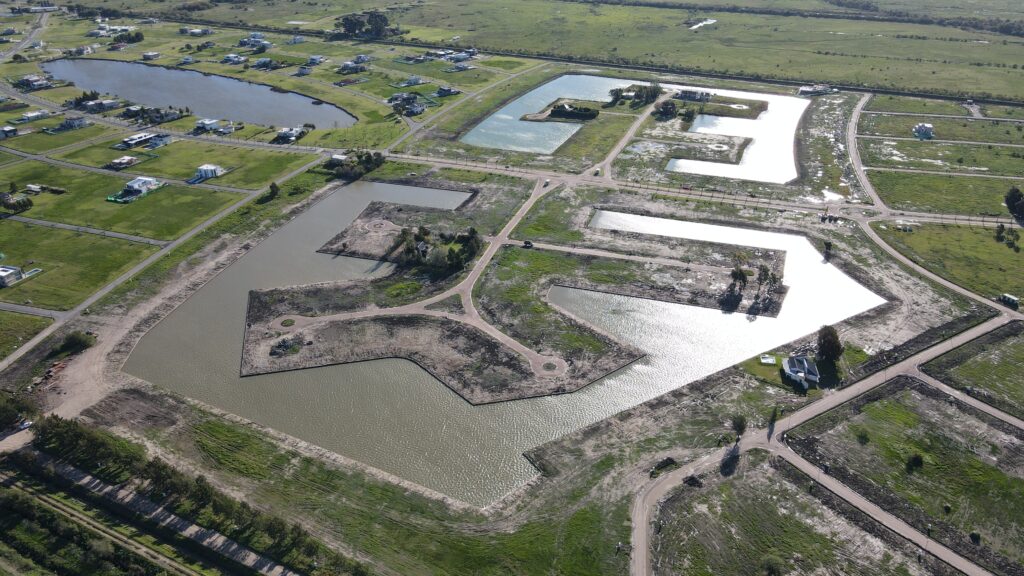

¡Una excelente noticia! En este mes de abril dimos inicio a las obras de excavación del espejo de agua Kaan Sur, marcando un nuevo hito en el desarrollo de los espacios verdes y recreativos.

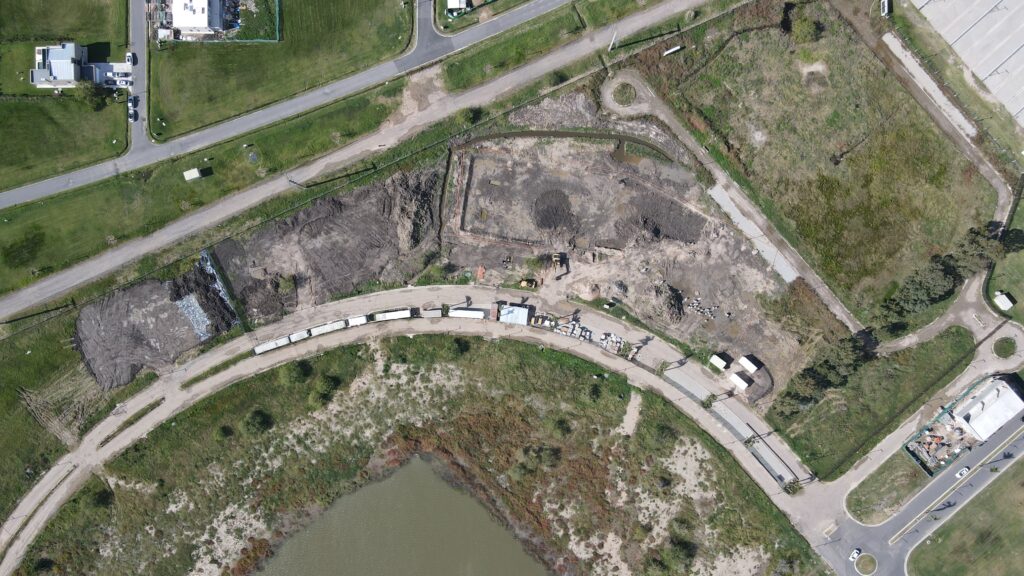

La obra civil de la planta de agua potable definitiva avanza a buen ritmo, con un 80% de progreso, lo que asegura un suministro de agua eficiente y sostenible para el futuro.
Sector Comercial: Un Espacio Vibrante en Construcción
El área destinada al sector comercial también experimenta un avance significativo:
- Las obras viales e instalaciones de agua, cloaca y riego se encuentran en un 50% de avance.
- Las obras eléctricas alcanzan un 75% de progreso.
- ¡La obra de gas natural ha sido habilitada al 100%!
Además, nos entusiasma anunciar el inicio de la excavación de dos edificios multifamiliares, que sumarán un total de 14.000 m².

El minimarket ya muestra un avance del 70%, lo que anticipa la comodidad de tener servicios esenciales al alcance de la mano.

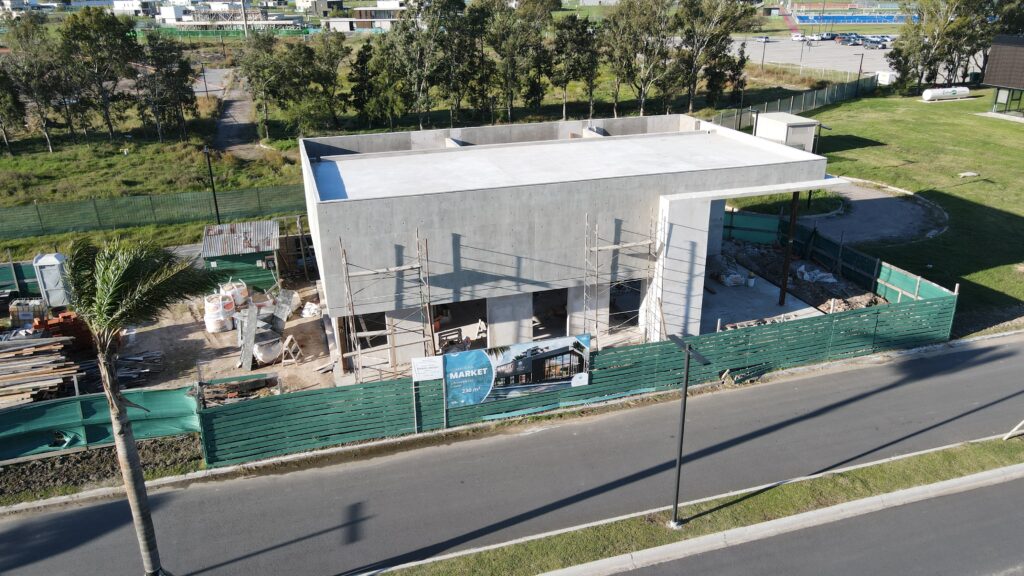

MiniMarket

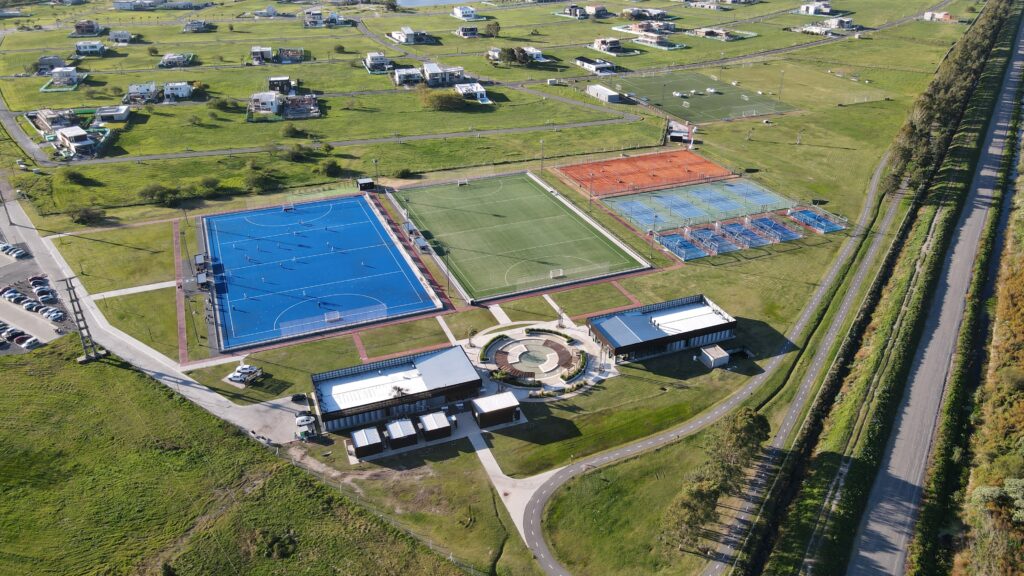

Sector Deportivo: Un Paraíso para los Amantes del Deporte
El ambicioso sector deportivo de Puerto Nizuc cuenta con instalaciones de primer nivel:
- Un gimnasio de última generación de 2.500 m².
- Una pileta semiolímpica cubierta.
- Dos canchas de hockey, una de arena y otra de agua.
- Dos canchas de fútbol, una de césped natural y otra sintética.
- Ocho canchas de tenis, de polvo de ladrillo y cemento.
- Cinco canchas de pádel.
- Una extensa pista aeróbica.
- Un circuito de ciclismo de 2,5 km.
Además, contamos con espacios como Tostado y una oficina de coworking, así como el Restaurante Puerto Resto, que se convierten en un punto de encuentro.
El avance de obra de Puerto Nizuc en abril de 2025 refleja el compromiso y el arduo trabajo para hacer realidad este proyecto integral. Cada etapa completada y cada nuevo inicio de obra nos acerca un poco más a la visión de un espacio moderno, conectado y lleno de vida. ¡Seguiremos informando sobre los próximos avances!
